Pose d'échelle limnimétriques | DORLAY (42)

Installation de deux échelles limnimétriques sur le barrage du Dorlay pour le compte d’AEVIA. Cette intervention a mobilisé une équipe de scaphandriers professionnels afin d’assurer la pose d’équipements de mesure hydraulique dans des conditions subaquatiques exigeantes.

2/27/20264 min temps de lecture

SIDON Construction est intervenue sur le barrage du Dorlay, situé à La Terrasse-sur-Dorlay dans le département de la Loire (42), pour réaliser la pose de deux échelles limnimétriques ainsi que l’installation des plaquettes altimétriques associées. Cette opération technique visait à améliorer la lecture et le suivi des niveaux d’eau sur l’ouvrage hydraulique, élément essentiel pour l’exploitation et la surveillance du barrage.

Les travaux ont été réalisés en milieu subaquatique par des scaphandriers professionnels qualifiés, conformément à la réglementation hyperbare et aux procédures de sécurité spécifiques aux interventions sous pression. L’intervention s’est déroulée sur plusieurs jours, incluant l’installation des équipements, la préparation du site et la réalisation des opérations de pose directement sur le parement du barrage.

Contexte et objectifs de l’intervention

Les échelles limnimétriques constituent des instruments essentiels pour la surveillance des ouvrages hydrauliques. Elles permettent de visualiser avec précision les variations du niveau d’eau et de disposer d’un repère fiable pour les opérations de gestion et de maintenance.

Dans le cadre de cette mission, SIDON Construction devait :

  • déposer les anciennes plaquettes altimétriques présentes sur l’ouvrage,

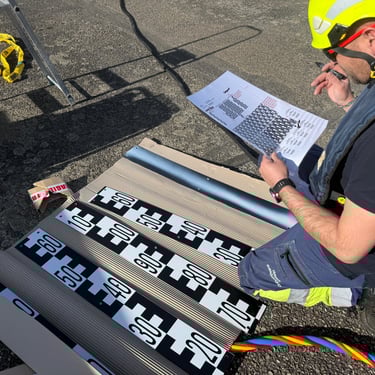

  • installer deux nouvelles échelles limnimétriques sur le parement du barrage,

  • fixer les repères altimétriques associés,

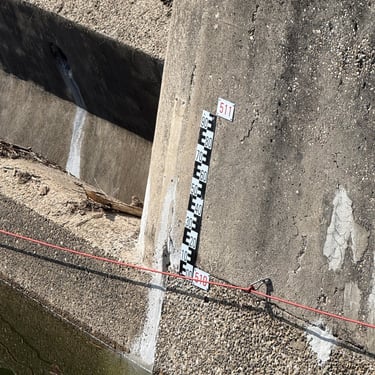

  • assurer l’alignement précis des éléments et leur ancrage mécanique dans la structure béton.

Les opérations ont été réalisées directement sous l’eau, à une profondeur atteignant plus de vingt mètres hydrostatiques, nécessitant l’utilisation de techniques spécifiques de perçage et de fixation subaquatique.

Des conditions d’intervention particulièrement exigeantes

Le chantier s’est déroulé dans un environnement technique complexe. La température de l’eau mesurée à environ 6°C a imposé une gestion rigoureuse des temps d’immersion afin de prévenir les risques liés à l’hypothermie.

Par ailleurs, l’altitude du site (plus de 500 mètres) a entraîné l’application des règles de majoration des profils de plongée prévues par les tables de décompression professionnelles. Cette contrainte a réduit les temps fond disponibles et nécessité une organisation précise des rotations de plongeurs.

La visibilité sous-marine était également très limitée, avec une turbidité importante consécutive aux crues survenues la semaine précédant l’intervention. Par endroits, la visibilité n’excédait pas quelques centimètres, obligeant les scaphandriers à travailler essentiellement au toucher et à multiplier les contrôles d’alignement.

Malgré ces contraintes, l’ensemble des opérations a pu être réalisé dans le respect des exigences techniques et réglementaires.

Moyens humains et matériels mobilisés

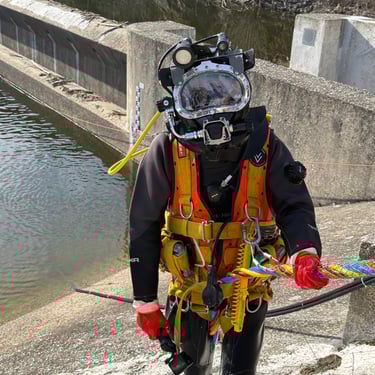

Pour mener à bien cette opération, SIDON Construction a mobilisé une équipe spécialisée composée de plusieurs scaphandriers professionnels et d’un chef d’opération hyperbare chargé de la coordination des plongées et du respect des procédures de sécurité.

Les moyens matériels mis en œuvre comprenaient notamment :

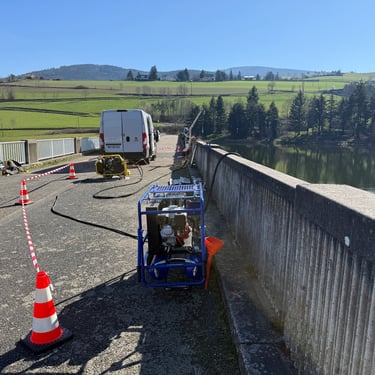

  • un poste de contrôle plongée avec communications audio et vidéo,

  • un compresseur et un système d’alimentation en air surface,

  • un groupe hydraulique pour l’alimentation des outils subaquatiques,

  • un perforateur hydraulique permettant le perçage du béton sous l’eau,

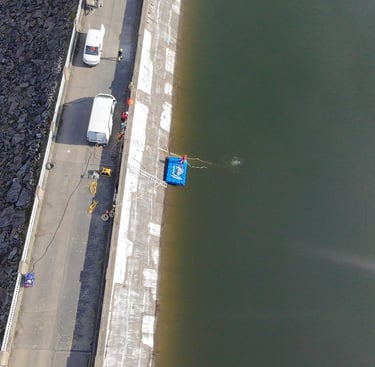

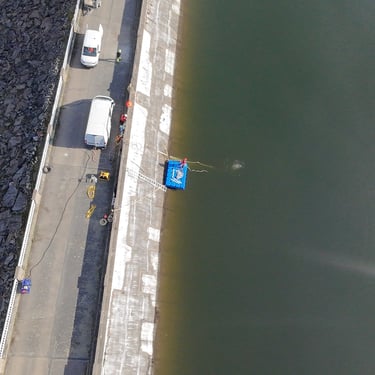

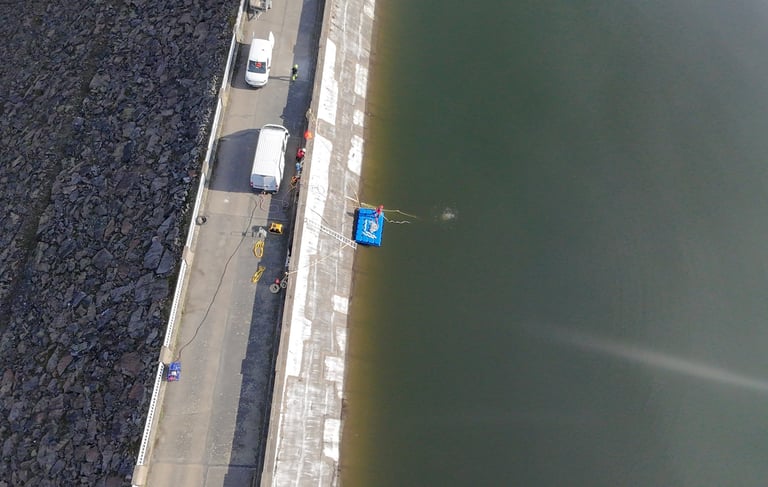

  • un ponton flottant modulaire pour la mise à l’eau des plongeurs et du matériel.

L’ensemble du matériel utilisé était conforme aux exigences de la réglementation hyperbare et aux procédures de sécurité applicables aux travaux subaquatiques.

Déroulement des travaux subaquatiques

Après installation du chantier et vérification de l’ensemble des moyens de sécurité, les opérations ont été réalisées par rotations successives de scaphandriers.

Les principales étapes de l’intervention ont consisté à :

  • mettre en place les repères d’aplomb et d’alignement,

  • percer le parement du barrage au droit des emplacements définis,

  • fixer mécaniquement les éléments d’échelle limnimétrique,

  • installer les plaquettes altimétriques de référence,

  • déposer les anciennes plaquettes présentes sur l’ouvrage.

Chaque élément a été fixé à l’aide d’ancrages mécaniques adaptés garantissant la tenue dans le temps et la résistance aux conditions hydrauliques du site.

Sécurité et respect de la réglementation hyperbare

Comme pour l’ensemble de ses interventions subaquatiques, SIDON Construction a appliqué un dispositif de sécurité strict incluant :

  • la présence permanente d’un chef d’opération hyperbare,

  • un plongeur de secours équipé et prêt à intervenir,

  • un système de communication surface-plongeur,

  • une supervision continue des profils de plongée.

L’intervention s’est déroulée sans incident ni accident, démontrant une nouvelle fois la maîtrise technique et organisationnelle des équipes de SIDON Construction dans les travaux subaquatiques complexes.

Conclusion

La pose des échelles limnimétriques sur le barrage du Dorlay a été réalisée avec succès malgré des conditions d’intervention particulièrement contraignantes. Grâce à une organisation rigoureuse, une adaptation constante aux conditions du site et l’expertise de ses scaphandriers professionnels, SIDON Construction a mené ce chantier à bien dans le respect des délais et des exigences de sécurité.

Cette opération illustre une nouvelle fois le savoir-faire de l’entreprise dans les travaux subaquatiques sur ouvrages hydrauliques, barrages, infrastructures fluviales et maritimes.
